岷江犍为航电枢纽二期围堰成功截流[图]
2017-11-06 15:56 来源:bte365娱乐场

  bte365娱乐场讯(记者 宋瑞琦)11月6日上午,岷江犍为航电枢纽二期围堰截流暨右岸主体工程全面开工仪式在岷江犍为航电枢纽右岸上游安全平台举行。省交通运输厅总工程师陈乐生,市委常委、常务副市长黄平林出席仪式。



仪式现场

  黄平林在讲话中指出,岷江犍为航电枢纽二期围堰截流顺利合龙,标志着该项目进入左右岸主体工程全面展开的施工高潮期。乐山将以此为契机,进一步加大工作力度,为项目建设营造良好环境,提供优质服务。希望项目业主和建设单位精心组织、集中力量、科学施工,努力把犍为枢纽建设成为“精品工程”、“示范工程”。



  礼炮声中,岷江犍为航电枢纽二期围堰施工现场,工程车辆往来穿梭,将大量土石倾入截流合龙处,将该处水面截断。二期围堰截流后,枢纽右岸18孔泄洪闸及船闸工程将具备施工条件,这标志着该项目左右岸主体工程施工的全面展开。

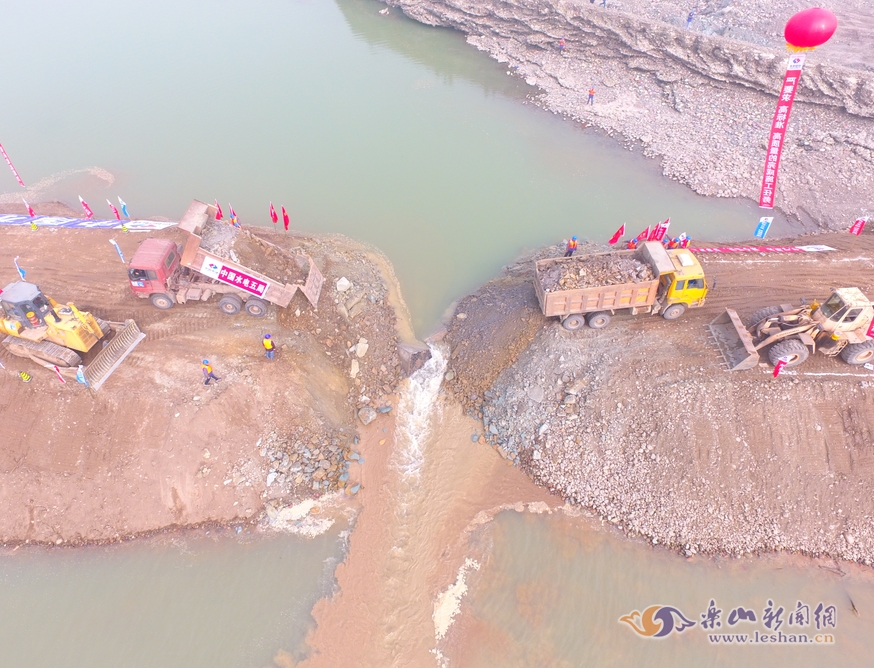

截流合龙现场



截流合龙现场

  岷江航电综合开发是国务院关于依托黄金水道,推动长江经济带发展的国家重点项目,是四川省主动融入“一带一路”、 长江经济带国家战略的重点工程,是乐山市实施“十三五”规划的基础支撑。共包括老木孔、东风岩、犍为、龙溪口4级航电枢纽、岷江龙溪口至宜宾段航道整治工程和乐山港老江坝作业区6个项目。
  岷江犍为航电枢纽工程于2015年12月开工建设,截至2017年10月底,项目累计完成投资36.87亿元。目前,犍为航电枢纽左岸永久围堰、临时航道左右导墙、右岸施工主干道等项目顺利完工,正在进行左岸厂房、右岸围堰、业主营地和鱼类增殖站等项目建设。此次犍为航电枢纽二期围堰顺利合龙,为右岸船闸、18孔泄洪闸等主体工程施工创造了条件。参建各方将抢抓枯水期施工的黄金时间,精心组织、科学调度,争取犍为航电枢纽早日建成,发挥效益。
