【挂图作战】岷江犍为航电枢纽工程建设有序推进
2017-12-30 09:40 来源:bte365娱乐场

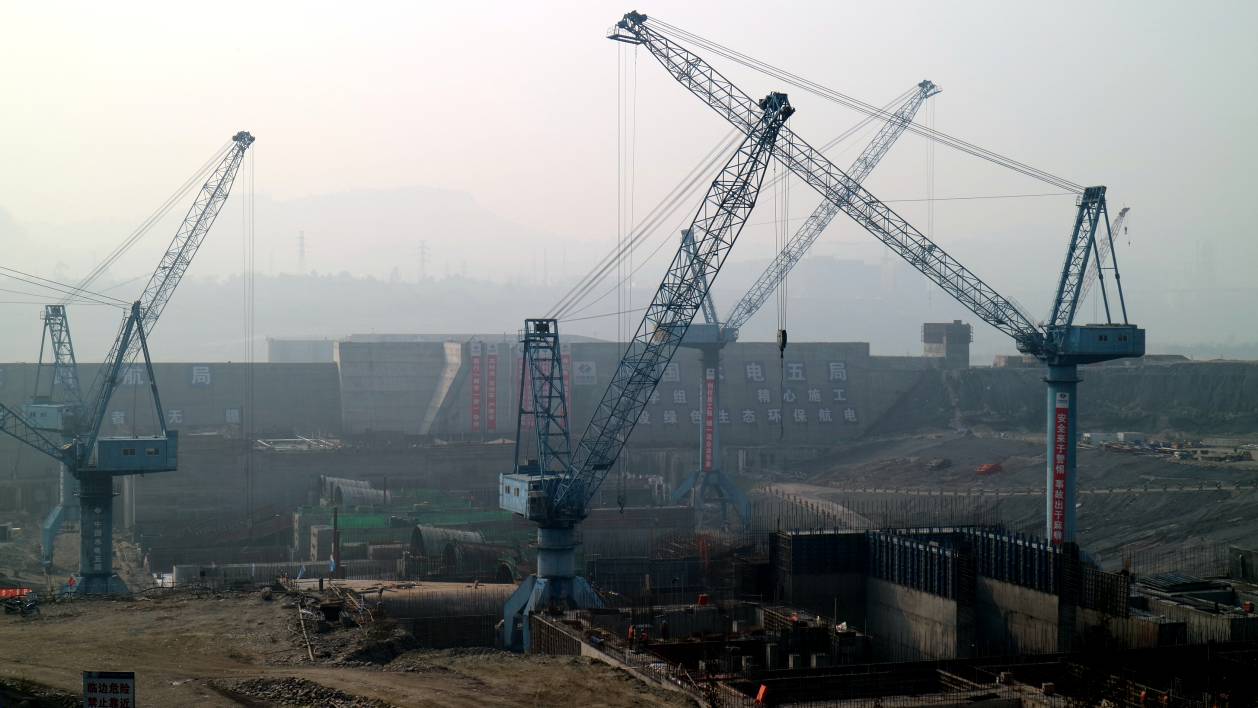

  bte365娱乐场讯(张易学 文/图)岷江港航电综合开发工作顺利推进。日前,笔者在岷江犍为航电枢纽工程建设现场看到,工程车加紧作业,施工人员忙碌有序,一派热火朝天的繁忙景象。

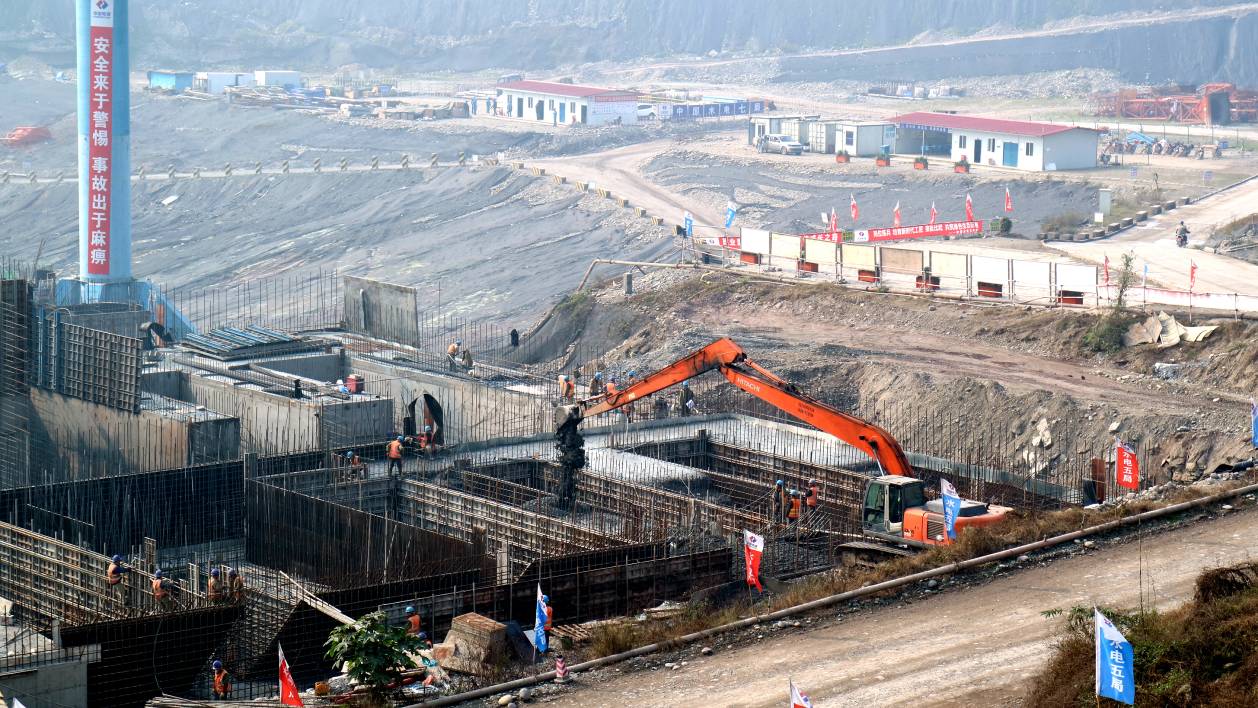

  据了解,岷江犍为航电枢纽工程二期一段围堰成功截流,右岸主体工程全面展开。临时航道及泄洪冲砂闸基础土石方开挖累计完成 245 万方,占工程总量的 104%。厂房及安装间混凝土浇筑完成 13 万方,占工程总量的 32.5%。业主营地及鱼类增殖站累计完成工程总量的 40%。右岸生产临时设施建设完成工程总量的 45%。库区防护工程施工准备工作有序开展。今年 1至11 月完成投资 18.19亿元,占年度投资任务的90.9%。截至11 月底,累计完成投资 38.8 亿元,占工程概算总投资的 37.2%。

  该工程征地拆迁、移民安置工作顺利推进。签订土地征收(征用)协议25766.08亩,交付土地17335.71亩,分别占征收(征用)土地总量的100.1%和67.4%。完成生产安置5281人,签订搬迁安置协议1614人,分别占总量的119.9%和62.7%。

  目前,岷江龙溪口航电枢纽工程的进场施工筹备工作及移民规划安置工作正在加紧推进。
